揚州古運河三灣濕地

發布時間:2021-11-30

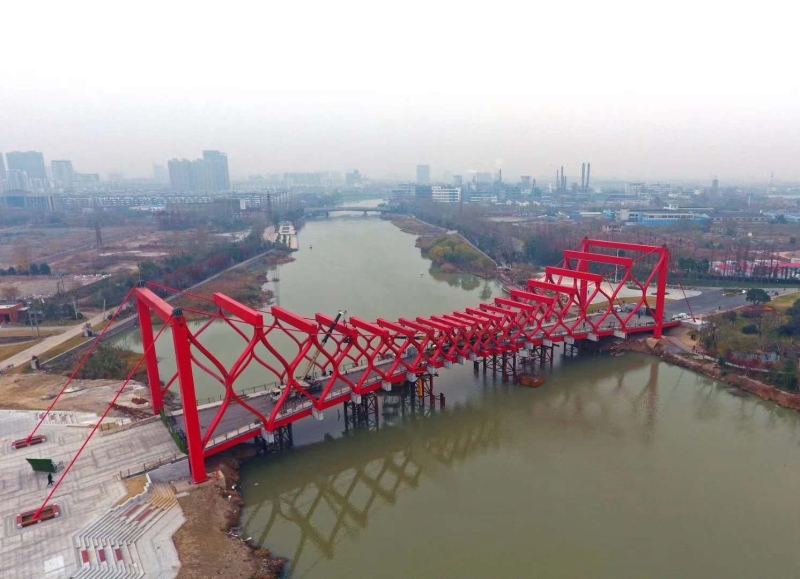

  六分公司承建的古運河三灣濕地保護與開發利用一期工程施工七標段主要涵蓋剪影橋、凌波橋兩座橋梁。在大家的共同努力下,兩座橋梁順利吊裝完成。

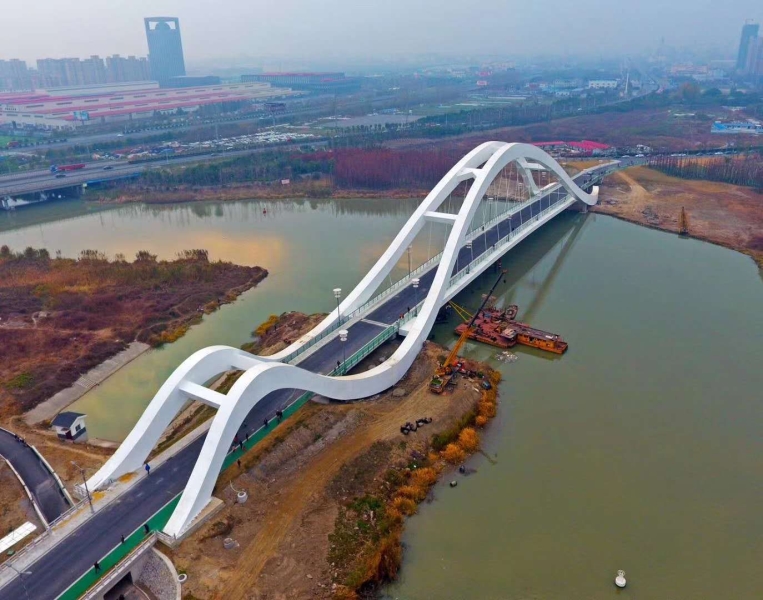

  剪影橋,采用雙塔剛性吊桿自錨式懸索橋,主塔采用門式鋼框架,加勁梁采用鋼箱梁,加勁梁縱向為半漂浮體系,塔梁分離。2017年4月16日開始吊裝主梁,僅用13天的時間確保了業主下達的工期要求——2017年4月30日主梁貫通;剪影橋X剛性吊桿安裝精度高,線型控制比較難,項目部技術人員通過逐步控制索力調整纜索線型,安排熟練工人對X剛性吊桿進行加班加點用時19天,于2017年9月20日完成X剛性吊桿吊裝。

  凌波橋,主橋采用主跨148m的下承式系桿拱橋,主拱肋采用鋼箱截面,兩片拱肋間設風撐。自2017年6月15日開始吊裝,凌波橋工期緊,任務重,適逢因梅雨季節、高溫天氣及臺風等天氣影響影響了工程進度,為保證施工進度,項目部積極增加勞務人員、機械,在高溫天氣積極調整作息時間,于2017年9月28日順利吊裝完成。
